АО «Kegoc»: О включении в работу подстанции 500 кВ «Алма»
289
26 декабря 2012
АО «Казахстанская компания по управлению электрическими сетями KEGOC» сообщает о успешном завершении тестовых испытаний под напряжением и успешном включении в работу новой подстанции 500 кВ «Алма».
Таким образом, Системным оператором ЕЭС Казахстана досрочно выполнено поручение Правительства РК по проекту, включенному в Государственную программу форсированного индустриально-инновационного развития (ГПФИИР).

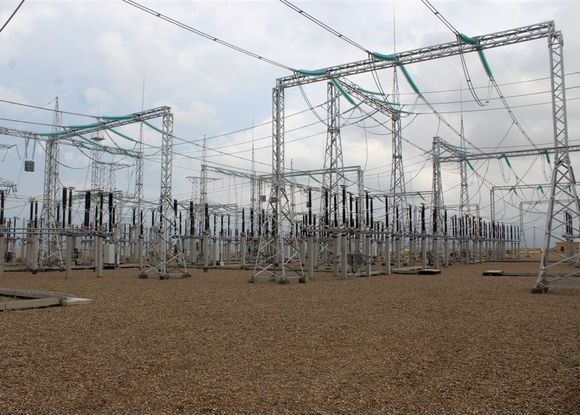

Подстанция «Алма» построена в рамках первого этапа проекта «Строительство ПС 500/220 кВ «Алма» с присоединением к НЭС Казахстана линиями напряжения 500, 220 кВ» и становится важной составной частью Национальной электрической сети Республики Казахстан
- Действующая ПС 500 кВ «Алматы» работала в режиме предельных нагрузок. Поэтому, включение ПС 500 кВ «Алма» имеет стратегическое значение в плане улучшения качества энергоснабжения для всего южного региона и в первую очередь для города Алматы - отметил Председатель правления компании Бакытжан Кажиев.
В соответствии с графиком реализации проекта, ввод в эксплуатацию ПС 500 кВ «Алма» планировался в первом полугодии 2013 года. Досрочное завершение строительства и успешное включение новой подстанции существенно повысит надежность электроснабжения потребителей г.Алматы и Алматинской области. В настоящее время дефицит электрической мощности в Алматинском энергоузле достигает 50%.
«Алма» - первая подстанция на напряжении 500 кВ, построенная за годы независимости Казахстана. По ранее реализованным проектам производилось только расширение существующих подстанций.
Реализация проекта «Строительство ПС 500/220 кВ «Алма» с присоединением к НЭС Казахстана линиями напряжения 500, 220 кВ» предусматривает выдачу мощности первой очереди Балхашской ТЭС, что создаст необходимые условия для развития всего южного региона страны с учетом планов строительства городов-спутников (по проекту «G-4») и парка информационных технологий.
Общая стоимость проекта составляет около 30 млрд. тенге. Финансирование строительства осуществляется за счет собственных средств АО «KEGOC», средств республиканского бюджета и заемных средств МБРР (кредитное соглашение на сумму 78 млн. долл. США) выданных под государственную гарантию РК.
В процессе реализации проекта широко использовались материалы и оборудование отечественных производителей, выпускаемые в стране для электроэнергетической отрасли. Казахстанское содержание на этапе строительства составило 48%, было создано 370 рабочих мест.
{{ $t('messages.news1') }}
Италия встречает Казахстан: компании двух стран обсудили расширение де...
{{ $t('messages.news1') }}
Румынии прошла встреча главы Фонда Нурлана Жакупова с руководством «К...
{{ $t('messages.news1') }}
Завершился второй сезон инклюзивного лагеря «Sheksiz Mumkyndikter»
{{ $t('messages.news1') }}
В новом учебном году кабинеты поддержки инклюзии откроются в 10 школах...
